Ход строительства

Ход строительства ЖК «Поэт»
Окончание строительства – IV кв. 2021 г.


10 корпус:
- завершены работы по монтажу лестничных пролетов, вентиляционных блоков, шахт лифт, стояков вытяжной вентиляции;
- продолжаются работы по устройству кирпичной кладки и пазогребневых перегородок;
- продолжаются работы по устройству межквартирных перегородок и надстройки машинного помещения на кровле;
- продолжается монтаж окон ПВХ.

11 корпус:
- завершены работы по устройству кирпичной кладки парапета, надстройки машинного помещения, монтажу лестничных пролетов, вентиляционных блоков, шахт лифт, стояков вытяжной вентиляции;
- продолжается монтаж окон ПВХ;
- выполняются работы по монтажу труб из сшитого полиэтилена.

12 корпус:
– завершены работы по устройству перегородок из пазогребневых плит, надстройки машинного помещения, монтажу лестничных пролетов, вентиляционных блоков, шахт лифт, стояков вытяжной вентиляции;
- выполняются работы по монтажу стояков ХВС, ГВС, канализации;
- выполняются работы по устройству кирпичной кладки вентиляционных шахт на кровле;
- начат монтаж стояков отопления МОП.

Корпус 13 (паркинг):
- завершено бетонирование перекрытия 4 этажа;
- продолжаются работы по устройству перекрытий, стен, лестниц;
- продолжаются работы по монтажу лифтовых шахт.

Корпус 14 (паркинг):
- продолжаются работы по армированию стен 1 этажа;
- выполнены работы по утеплению стен подвала.

https://www.l1-stroy.ru/gk-poet

#Компаниял1 #Л1 #новости #новостистроительства #ходстроительства #ходработ #ЖКПоэт #строительство #недвижимость #новостройки #новаяквартира #новыйдом

Новостройка в разрезе

Сейчас во второй очереди жилого комплекса "Лондон Парк" полным ходом идет строительство. Журналисты портала Фонтанка.ру проинспектировали результаты и заодно постарались более пристальней изучить, что же такое современные строительные технологии, и какое преимущество они дают жителям новостроек. Подробнее в материале, опубликованном на Фонтанке: https://www.fontanka.ru/longreads/69569623/

Ход работ во второй очереди ЖК "Лондон Парк" (срок сдачи в эксплуатацию - 2 квартал 2021 года)

Корпус 6 (секции 2-19, 2-20, 2-21, 2-22):
– завершены основные монолитные работы, выполнены работ по устройству внутренних перегородок, наружных ограждающих конструкций;
- выполняются работы по устройству окон, фасадов, витражей, декоративных элементов, монтаж лифтов;
- выполняется монтаж внутренних и наружных инженерных коммуникаций и устройство инженерных помещений;
- выполняется монтаж дверей МОП и квартирных дверей;
- выполняются отделочные работы и благоустройство.

Корпус 6 (секция 2-П2, автостоянка):
– завершены основные монолитные работы;
- выполняются работы по устройству внутренних перегородок, наружных ограждающих конструкций, окон, фасадов, витражей, декоративных элементов;
- выполняется монтаж внутренних и наружных инженерных коммуникаций и устройство инженерных помещений;
- выполняется монтаж дверей, отделочные работы и благоустройство.

Корпус 6 (секция 2-КП2):
– завершены основные монолитные работы;
- выполняются работы по устройству внутренних перегородок, наружных ограждающих конструкций, окон, фасадов, витражей, декоративных элементов;
- выполняется монтаж внутренних и наружных инженерных коммуникаций и устройство инженерных помещений;
- выполняется монтаж дверей МОП, отделочные работы и благоустройство.

Корпус 8 (секции 2-23, 2-24, 2-25):
– завершены основные монолитные работы, выполнены работ по устройству внутренних перегородок, наружных ограждающих конструкций;
- выполняются работы по устройству окон, фасадов, витражей, декоративных элементов, монтаж лифтов;
- выполняется монтаж внутренних и наружных инженерных коммуникаций и устройство инженерных помещений;
- выполняется монтаж дверей МОП и квартирных дверей;
- выполняются отделочные работы и благоустройство.

Корпус 8 (секция 2-П3, автостоянка):
– завершены основные монолитные работы;
- выполняются работы по устройству внутренних перегородок, наружных ограждающих конструкций, окон, фасадов, витражей, декоративных элементов;
- выполняется монтаж внутренних и наружных инженерных коммуникаций и устройство инженерных помещений;
- выполняется монтаж дверей, отделочные работы и благоустройство.

Корпус 8 (секция 2-КП3):
– завершены основные монолитные работы, выполнены работ по устройству внутренних перегородок, наружных ограждающих конструкций;
- выполняются работы по устройству окон, фасадов, витражей, декоративных элементов, монтаж лифтов;
- выполняется монтаж внутренних и наружных инженерных коммуникаций и устройство инженерных помещений;
- выполняется монтаж дверей МОП и квартирных дверей;
- выполняются отделочные работы и благоустройство.

#ЖКЛондонПарк #КомпанияЛ1 #новостистроительства #новостройки#недвижимость #строительство #технологиистроительства#строительныетехнологии #новыйдом

ЖК «Лондон Парк»: ход строительства



Въездные группы на территорию комплекса:
- закончено устройство заезда со стороны ул. Кустодиева;
- продолжаются работы по устройству заезда со стороны ул. Руднева.

Торгово-развлекательный комплекс (ТРК):
- продолжаются работы по заливке стяжки полов;
- продолжаются работы по устройству инженерных сетей.

Физкультурно-оздоровительный комплекс:
- продолжаются работы по монтажу и остеклению витражных конструкций, устройству фасада;
- продолжаются работы по установке системы теплого пола в бассейне, радиаторов отопления, противопожарных дверей, подъемных ворот паркинга;
- продолжаются работы по монтажу светового купола;
- начаты работы по устройству инженерных систем.

2 этап строительства. Окончание – II кв. 2021г.
Корпус 6:
- продолжаются работы по устройству вентиляционных каналов, навесного фасада, входной группы КП-2, инженерных сетей корпуса, стяжки пола;
- продолжаются работы по предчистовой отделке квартир;
- продолжаются отделочные работы в МОП;
- продолжаются работы по установке входных дверей в квартиры;
- начаты работы по благоустройству.

Корпус 8:
- продолжаются работы по устройству инженерных сетей корпуса, навесного фасада, крышных надстроек, системы отопления с установкой радиаторов;
- продолжаются работы по установке окон ПВХ;
- продолжаются работы по монтажу лифтового оборудования в секциях 2-24, 2-25;
- продолжаются работы по укладке плитки в МОП.

#Компаниял1 #Л1 #новости #новостистроительства #ходстроительства#ходработ #ЖКЛондонПарк #строительство #недвижимость #новостройки#новаяквартира #новыйдом
https://www.l1-stroy.ru/gk-london-park

Новости со стройплощадок

Жилой комплекс «Граф Орлов»
Ход строительства 9 этапа. Окончание - IV кв. 2020 г.



Корпус СПАРЗ 7
Секция З (С7.1):
- продолжаются работы по устройству крылец корпуса, навесного фасада 1-3 этажей, по остеклению витражных конструкций НП 1 и 2-го этажей;
- продолжаются отделочные работы в МОП.

Секции Е, Ж (С7.2):
- продолжаются работы по остеклению витражных конструкций НП 1 и 2-го этажей;
- продолжаются работы по монтажу инженерных сетей корпуса;
- продолжаются отделочные работы в МОП.

Корпус СПАРЗ 7В (секция С7.3):
- продолжаются работы по монтажу и остеклению витражных конструкций, отделочные работы в МОП;
- продолжаются работы по установке лифтового оборудования и монтажу инженерных сетей корпуса;
- продолжаются работы по устройству стяжки пола.

Корпус СПАРЗ 7Б (секция С7.3-2):
- продолжаются работы по устройству стяжки пола, отделочные работы в МОП;
- продолжаются работы по монтажу инженерных сетей корпуса.

Автостоянка СПАРЗ 6Г (автостоянка):
- продолжаются работы по устройству кровли, въездной группы, инженерных сетей паркинга;
- продолжаются отделочные работы внутренних помещений;
- начаты работы по благоустройству.
https://www.l1-stroy.ru/gk-graf-orlov

Новости со стройплощадок

ЖК «Лондон Парк»: ход строительства

2 этап. Окончание строительства – II кв. 2021 г.

КОРПУС 6

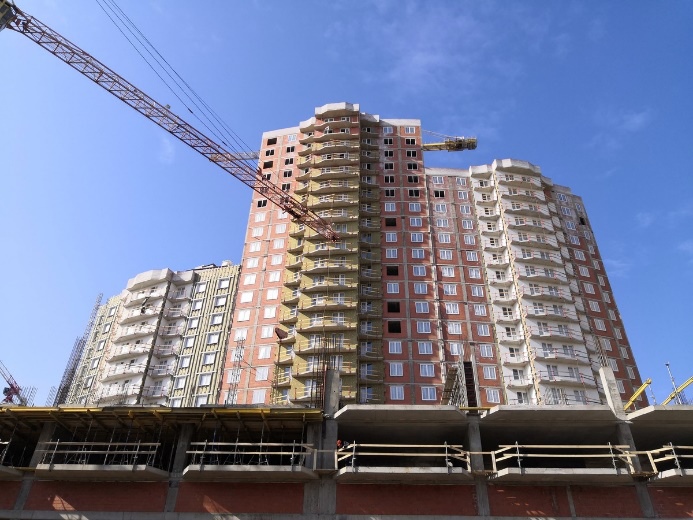

Новости со стройплощадок, изображение №1

— Продолжаются работы по устройству вентиляционных каналов, межкомнатных перегородок, навесного фасада.

— Продолжаются работы по кирпичной кладке, монтажу и остеклению витражных конструкций, прокладке наружных и общедомовых тепловых сетей, прокладке магистральных стояков ХВС и ГВС, электромонтажные работы.

КОРПУС 8

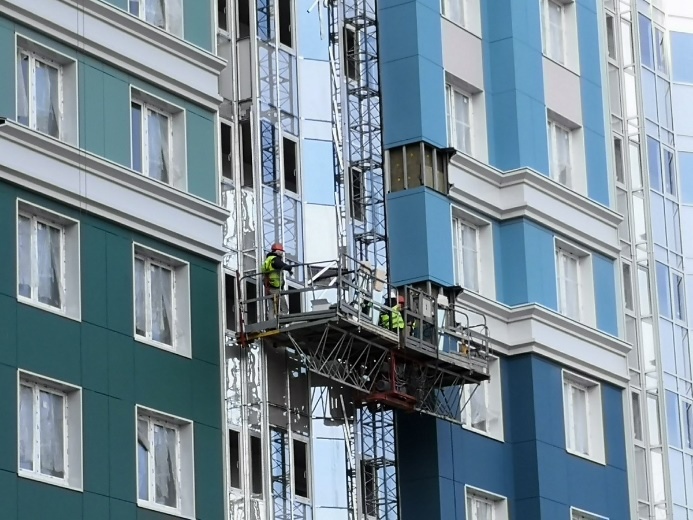

Новости со стройплощадок, изображение №2

— Продолжаются работы по устройству крышных надстроек, заездов в паркинг, системы отопления с установкой радиаторов, межкомнатных перегородок, установке противопожарных дверей в МОП.

— Продолжаются работы по устройству навесного фасада корпуса 8: установка кронштейнов, направляющих и матов теплоизоляции, электромонтажные работы.

#ходстроительства
#КомпанияЛ1
#новости #новостистроительства #Л1 #ЖКЛондонПарк

Новости со стройплощадок

Жилой комплекс «Граф Орлов»

Ход строительства

Корпус СПАРЗ 7 (окончание строительства - IV кв. 2020 г)

Секция З (С7.1)



Новости со стройплощадок, изображение №1

Продолжаются работы по монтажу систем пожаротушения и пожарного дымоудаления, инженерных сетей, по устройству термофасада, установке противопожарных дверей, лифтового оборудования, по монтажу и остеклению витражных конструкций, электромонтажные и отделочные работы.

Секции Е, Ж (С7.2)



Новости со стройплощадок, изображение №2

Продолжаются работы по устройству террас 2-го этажа, установке противопожарных дверей, монтажу инженерных сетей, по устройству навесного фасада 1-го – 3-го этажей, по монтажу лифтового оборудования и остеклению витражных конструкций.

#ходстроительства
#КомпанияЛ1
#новости #новостистроительства #Л1 #ЖКГрафОрлов
